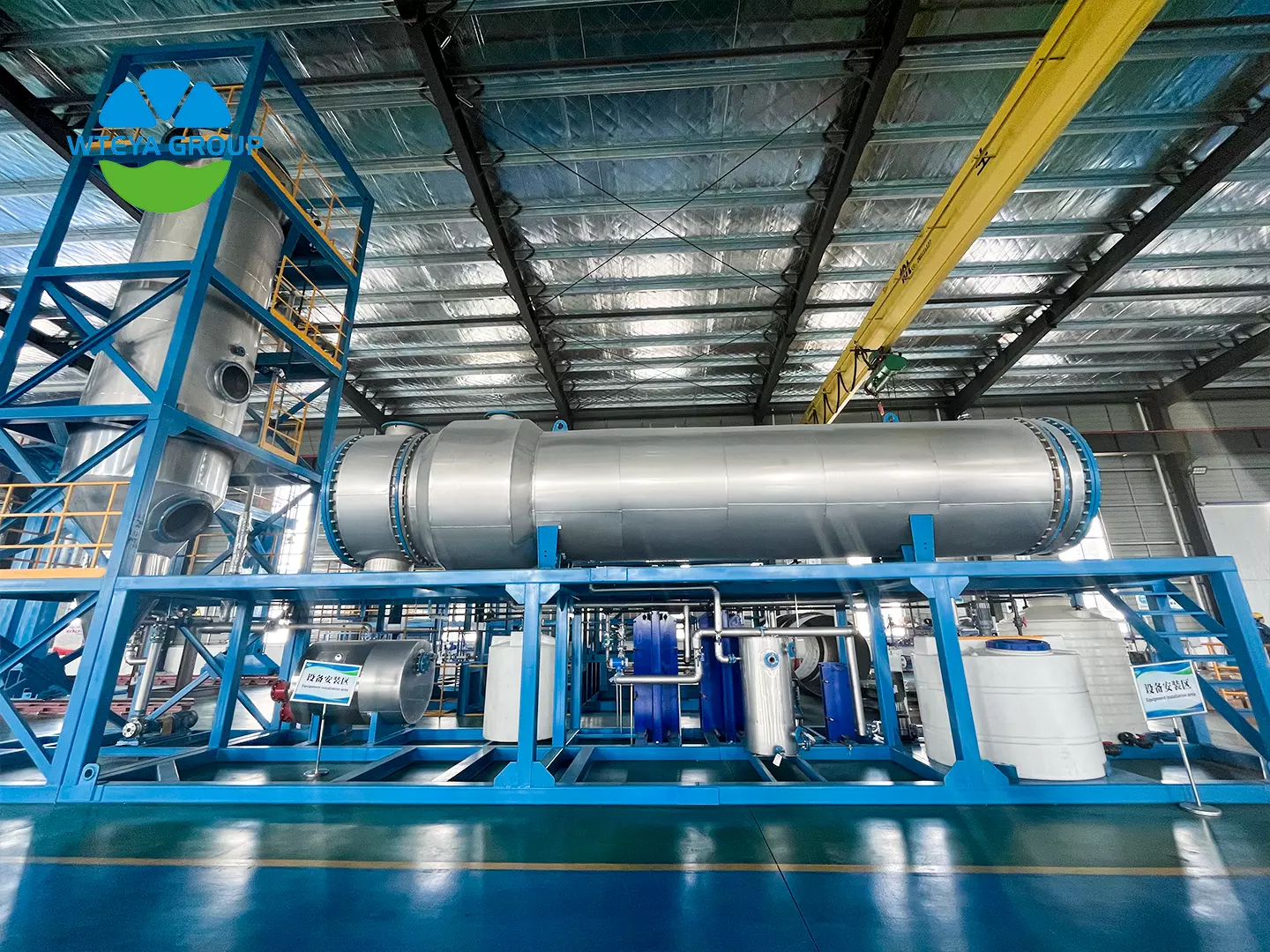

เส้นเวลาการติดตั้งเครื่องระเหย MVR: สิ่งที่คาดหวัง

คำสั่งซื้อเป็นเพียงจุดเริ่มต้นของเรื่องราวเท่านั้น ครั้งหนึ่ง เครื่องระเหย MVR มาถึงที่ไซต์งาน สัปดาห์ต่อๆ ไปจะเป็นตัวตัดสินว่าโรงงานจะเปลี่ยนน้ำเสียให้เป็นน้ำกลั่นได้เร็วแค่ไหน และจะใช้เวลาให้เกิดประสิทธิผลมากน้อยเพียงใด แทนที่จะรองานโยธา สำหรับโครงการส่วนใหญ่เปิดอยู่-การติดตั้งไซต์และการว่าจ้างเริ่มตั้งแต่ สองถึงหกสัปดาห์แม้ว่าระบบครบวงจรขนาดใหญ่จะสามารถขยายขอบเขตดังกล่าวได้ ห้าถึงแปดสัปดาห์. การทำความเข้าใจว่าอะไรขับเคลื่อนกำหนดการคือสิ่งที่ช่วยให้ลูกค้าวางแผนได้-เกินวันที่ด้วยความมั่นใจ
หมายเหตุด้านล่างระบุขั้นตอนทั่วไป ตัวเลขเบื้องหลัง และปัจจัยสามประการที่มักผลักดันโครงการให้เกินเป้าหมาย
⏱️ ปกติการติดตั้งจะใช้เวลานานแค่ไหน
ระยะเวลาส่วนใหญ่ขึ้นอยู่กับขนาดและขอบเขตของอุปกรณ์ วงดนตรีกว้างสามวงครอบคลุมเกือบทุกโปรเจ็กต์:
- หน่วยกันลื่นขนาดกะทัดรัด (มากถึง 5 ตัน/ชั่วโมง) — ประกอบและทดสอบที่โรงงานแล้วยกเข้าที่เป็นโมดูล ยก,วางท่อ-up การเดินสายไฟและการว่าจ้างมักจะทำใน สองถึงสามสัปดาห์.
- ระบบขนาดกลาง (10 ถึง 30 ตัน/ชั่วโมง) — บน-โดยทั่วไปการติดตั้งไซต์จะใช้เวลา สามถึงสี่สัปดาห์.
- โครงการครบวงจรขนาดใหญ่ (สูงกว่า 30 ตัน/h หรือรวมถึงเครื่องตกผลึกและการปรับสภาพล่วงหน้า) — ห้าถึงแปดสัปดาห์หรือมากกว่านั้นเพราะมีระเบียบวินัยมากขึ้นและมีความผูกพันมากขึ้น-อินมีส่วนเกี่ยวข้อง
ลื่นไถล-ติด ระบบระเหย MVR ได้รับความเร็วสูงสุดจากการประกอบในโรงงาน: ยิ่งมีการเชื่อมต่อเหลือสำหรับไซต์งานน้อยลง เส้นทางวิกฤติก็จะสั้นลง
???? การติดตั้งครอบคลุมอะไรบ้าง
ลำดับทั่วไปซึ่งแต่ละขั้นตอนต้องใช้เวลาจะมีลักษณะดังนี้:
- การยอมรับของมูลนิธิและการวางตำแหน่งอุปกรณ์ — 1 ถึง 3 วัน
- ท่อกระบวนการ — ท่อป้อน ระบาย คอนเดนเสท ไอน้ำ และท่อระบายอากาศ — 3 ถึง 7 วัน
- การเดินสายไฟฟ้าและอุปกรณ์ — การวางสายเคเบิล การติดตั้งตู้ PLC และการสอบเทียบเครื่องมือ — 3 ถึง 5 วัน
- ระบบสุญญากาศและการจัดตำแหน่งคอมเพรสเซอร์ — 2 ถึง 3 วัน
- การทดสอบอุปกรณ์ส่วนบุคคลทำงาน — ปั๊ม ปั๊มสุญญากาศ และคอมเพรสเซอร์ทีละตัว — 2 ถึง 3 วัน
- การทดสอบการทำงานแบบรวมและการยอมรับประสิทธิภาพ — โดยทั่วไปแล้ว ต่อเนื่อง 72-ชั่วโมง การทดสอบประสิทธิภาพ — 3 ถึง 7 วัน
หากอาคารที่มีอยู่ถูกนำมาใช้ซ้ำแทนที่จะสร้างอาคารใหม่ ให้เพิ่มเวลาที่จำเป็นในการรื้ออุปกรณ์เก่าออก เสริมกำลังฐานราก และปรับพื้นที่ส่วนหัว รายการที่ซ่อนอยู่เหล่านั้นมักเป็นสาเหตุที่ทำให้กำหนดการหลุดลอยไป
⚠️ ปัจจัยสามประการที่ทำให้โครงการล่าช้า
เกือบทุกการทดสอบการทำงานล่าช้ามีสาเหตุมาจากหนึ่งในสามสาเหตุ และทั้งสามประการสามารถจัดการได้ก่อนจัดส่งอุปกรณ์:
- ความพร้อมของมูลนิธิโยธา อุปกรณ์ที่รอรากฐานเป็นสาเหตุของเวลาว่างที่พบบ่อยที่สุด ยืนยันแบบร่างฐานรากในระหว่างขั้นตอนการออกแบบ และบ่มคอนกรีตก่อนวันส่งมอบ
- สาธารณูปโภคในสถานที่ น้ำ ไฟฟ้า ไอน้ำ และอากาศอัด ต้องมีพร้อมเสมอ-ในจุด โรงงานไม่สามารถดำเนินการจัดหาชั่วคราวได้
- การเข้าถึงไซต์สำหรับการยก ยืนยันว่าเครนและยานพาหนะขนส่งสามารถเข้าถึงจุดติดตั้งได้ก่อนที่โมดูลจะมาถึง
สำหรับระบบที่ประกอบไปด้วย เครื่องตกผลึก หรือชุดเตรียมการบำบัด ส่วนต่อประสานระหว่างบรรจุภัณฑ์สมควรได้รับความสนใจเป็นพิเศษ ซึ่งเป็นจุดที่การสันนิษฐานเกี่ยวกับลำดับมีแนวโน้มที่จะผิดพลาดมากที่สุด
📋 วิธีบีบอัดตารางเวลา
มาตรการปฏิบัติสามประการช่วยลดระยะเวลาเปิดเครื่องให้สั้นลง-ระยะเวลาไซต์โดยไม่มีการตัดมุม ประการแรก แก้ไขระยะเวลาการติดตั้งและการทดสอบการใช้งานทั้งหมด รวมถึงวันที่เหตุการณ์สำคัญในสัญญา ทั้งสองฝ่ายจึงวางแผนเป็นปฏิทินเดียวกัน ประการที่สอง กำหนดให้ซัพพลายเออร์ส่ง ทีมติดตั้งมืออาชีพและการว่าจ้างวิศวกรให้อยู่ในไซต์งาน แทนที่จะให้คำปรึกษาทางไกล ประการที่สาม มีลูกค้า’ผู้ประกอบการของตัวเอง เงาของการว่าจ้าง เพื่อว่าเมื่อผ่านการยอมรับแล้วก็สามารถเข้าดำเนินการต่อไปได้โดยไม่มีช่องว่าง
🏆 ทำไมต้องวางแผนการติดตั้งกับ WTEYA
WTEYA ออกแบบและสร้าง เครื่องระเหย MVR โรงงานในรูปแบบโมดูลาร์เมื่อใดก็ตามที่เป็นไปได้ เพื่อให้การประกอบโรงงานเข้ามาแทนที่แรงงานในไซต์งาน ขอบเขตของเราครอบคลุมถึงการออกแบบกระบวนการ การผลิตอุปกรณ์ และอื่นๆ-การติดตั้งไซต์ การทดสอบการใช้งาน และการทดสอบประสิทธิภาพ โดยมีทีมงานประจำอยู่ที่ 72-วิ่งรับชั่วโมง ด้วยประสบการณ์เกือบสองทศวรรษและลูกค้ามากกว่า 2,000 ราย เราวางแผนลำดับเวลาการติดตั้งให้เป็นส่วนหนึ่งของข้อเสนอ — ไม่ใช่ในภายหลัง — เพื่อให้โรงงานได้รับการส่งมอบตามวันที่ตกลงกันและลูกค้า’เจ้าหน้าที่ก็พร้อมที่จะดำเนินการ
🔗 คำถามที่พบบ่อยที่เกี่ยวข้อง
เวลาในการจัดส่งสำหรับเครื่องระเหย MVR คืออะไร?
ปัจจัยใดที่ผลักดันต้นทุนการลงทุนเครื่องระเหย MVR
การบำรุงรักษาเครื่องระเหย MVR: รายการตรวจสอบการบริการที่ใช้งานได้จริง
เครื่องระเหย MVR มีอายุการใช้งานนานแค่ไหน?
สิ่งที่คุณควรตรวจสอบก่อนเลือกผู้ผลิตเครื่องระเหย MVR
กำหนดเวลาแฮงเอาท์วิดีโอ กับวิศวกรของเราเพื่อสำรวจทางเลือกของคุณ
